一、前期勘察与方案制定
1.现场勘察
测量烟囱高度(60米)、直径、墙体厚度及砌筑材料,评估结构稳定性与风化程度。
检查周边环境,包括建筑物、管线、道路等,确定安全距离与废弃物运输路线。
分析地质条件(如地基承载力)及天气状况(避免雨天、大风或夜间施工)。
2.制定拆除方案

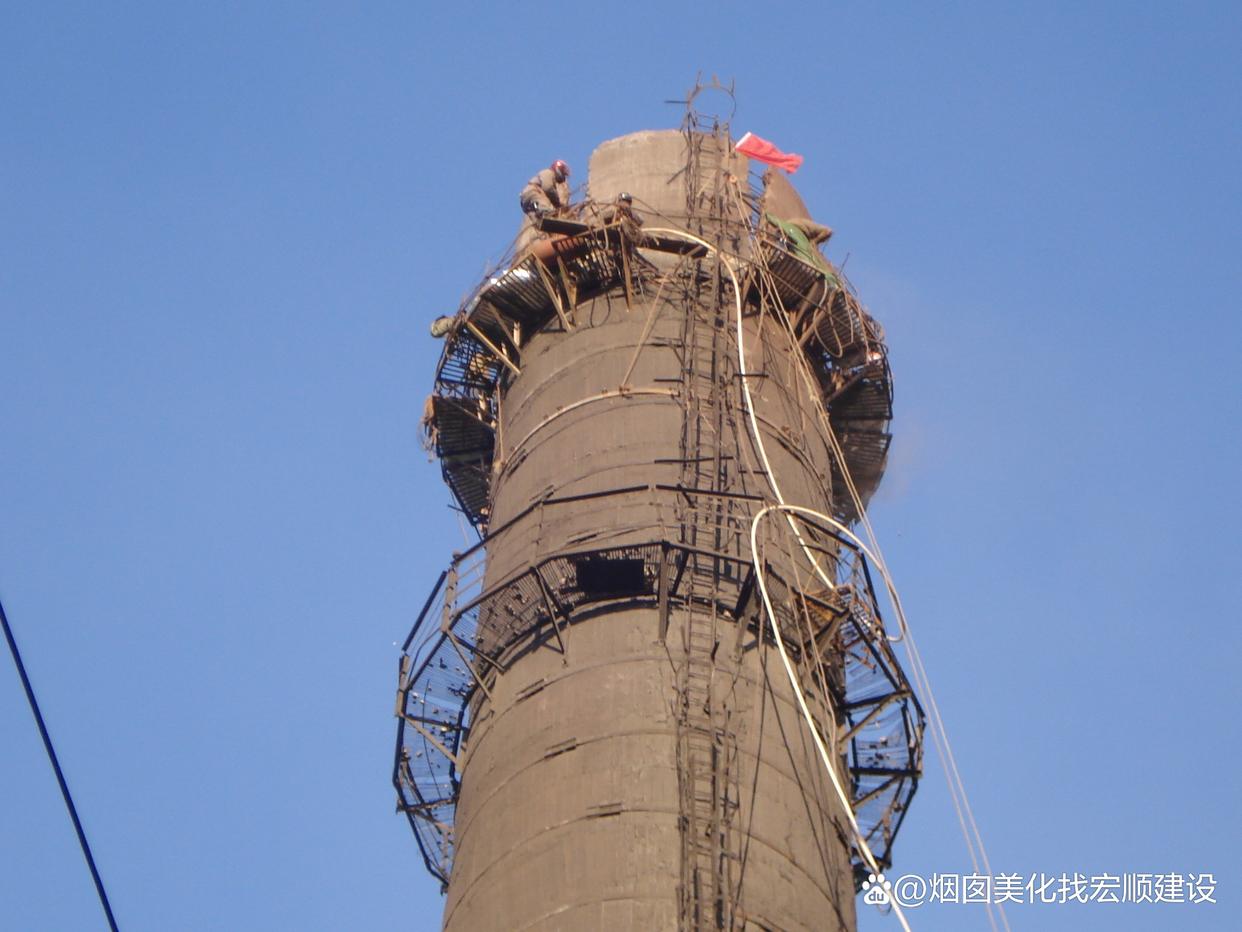

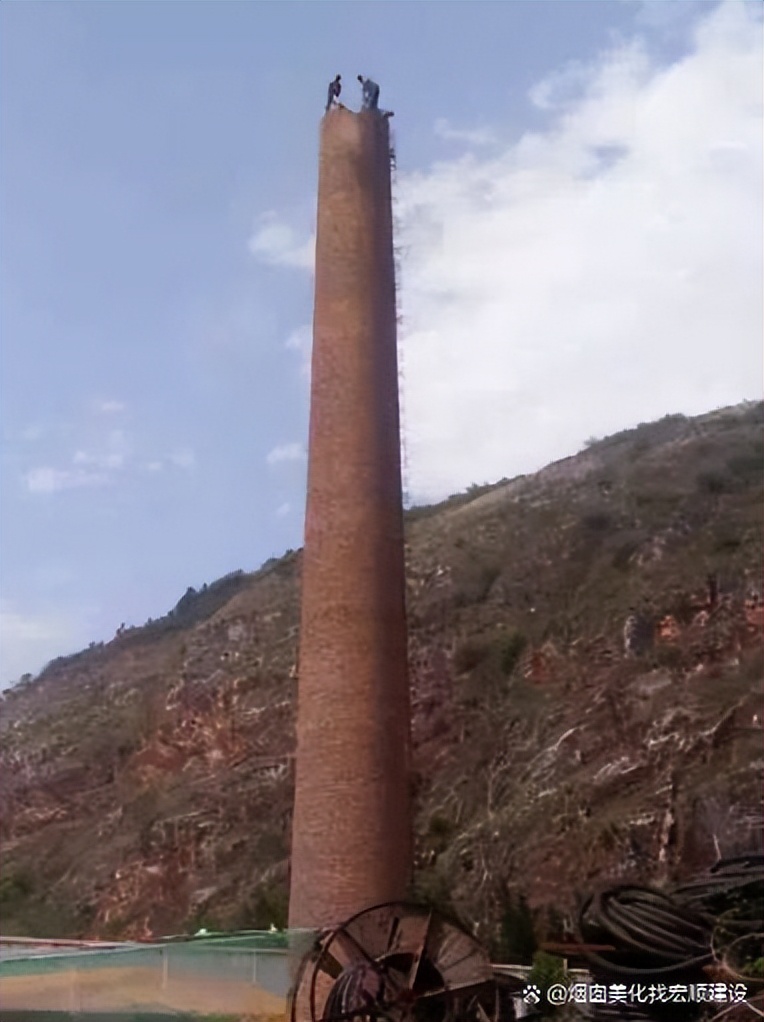

根据勘察结果选择拆除方法:60米烟囱因高度较高且周边环境复杂,通常采用人工分段拆除,结合高空脚手架或悬挂作业平台。
规划拆除顺序:自上而下分层拆除,每层高度控制在50cm以内,同步拆除内衬(如耐火砖)以防墙体失稳。
设计废弃物处理方案:分类堆放可回收材料(如钢筋),运输车辆覆盖篷布防止抛洒。
3.审批与备案
向当地主管部门提交施工方案、安全预案及环保措施,申请施工许可。
协调周边单位(如社区、电力公司)确保施工期间无干扰。
二、人员与设备入场准备
1.人员资质审核
施工人员需持高空作业证、特种作业操作证,经体检合格(无高血压、心脏病等禁忌症)。
组织安全培训,熟悉施工流程、应急预案及设备操作规范。
2.设备与材料检查
搭建高空作业平台:采用钢管脚手架或电动吊篮,承重≥200kg/m²,四周设防护栏杆及安全网。
准备拆除工具:电镐、风镐、大锤、凿子、千斤顶、空压机等,确保设备性能良好。
配备安全防护用品:安全带、安全绳、防滑鞋、防尘口罩、护目镜等。
3.现场布置
划设安全施工区域:用围栏或警示绳隔离,设置“高空作业"“禁止入内"等标志。
搭建临时设施:如配电箱(符合三相五线制标准)、消防器材、急救箱等。
清理场地:移除障碍物,确保运输道路畅通。
三、施工过程管理
1.安全措施落实
双重保险:施工人员系双安全绳(一根固定于爬梯,一根固定于独立保险绳),佩戴防坠器。
实时监测:安排专人观察烟囱垂直度,发现倾斜立即停止作业并加固。
分段拆除:每拆除1.2米高度后,下移作业平台并重新固定,确保稳定性。
2.废弃物处理
拆除的砖块通过溜槽或吊斗运至地面,严禁高空抛掷。
每日清理现场,分类堆放废弃物,及时清运出场。
3.应急响应
制定坍塌、火灾、粉尘污染等应急预案,配备应急救援小组。
施工期间保持通讯畅通,遇突发情况立即启动应急程序。
四、验收与退场
1.质量验收
检查烟囱拆除,场地平整度是否符合要求。
确认周边设施无损坏,提交施工记录及安全监测报告。
2.设备退场
拆除脚手架、临时设施,清理现场杂物。
退还租赁设备,检查工具损耗情况。
3.资料归档
整理施工照片、验收报告、安全交底记录等,归档备查。
